调光工程项目都是如何完成的?

来源:    2019-10-08

生活中,我们应该见到过不少调光照明的场景。例如:大到建筑群的外墙上的灯光秀,小到家用台灯的调光变化等。

那你有没有想过一个问题,这些调光项目是如何完成的呢?我们先来看看两个案例:

1、宴会厅调光

2、酒店调光

那么调光项目到底需要做哪些工作?灯具和调光驱动电源又是怎样的关系?调光控制系统又是什么?

带着好奇,我们通过常见的调光项目案例,一起来聊一聊工程项目调光的那些事儿。

工程项目的调光准备工作:

项目情况:如酒店、地铁、餐厅、办公楼、景观亮化、体育场馆、博物馆等。

设计配合:如强弱电设计院、装饰公司、灯具公司、总包方等。

灯具控制要求:如0-10V、可控硅、DALI、DMX、开关量。

所需图纸:平面图、立面图、顶面图、灯具点位回路图、强电系统配置图。

图纸深化:控制面板示意图、联网图、控制系统图、配电示意图。

现场配合:控制面板安放位置、配电箱安放位置、如何布线。

系统调试:按照业主要求调试灯光控制场景。

竣工验收:相关图纸呈阅,技术交底。

其他

下面我们以学校调光照明项目为例,给大家介绍调光是如何完成的。

1、灯光设计阶段

照明需求(亮度、保护视力、节能)

照明指标:课桌面平均照亮≥300Lx,均匀度≥0.7

黑板平均照度≥500Lx,均匀度≥0.7

保护视力:统一眩光值≤16,无频闪,无蓝光危害

节能指标:功率密度≤8W/㎡,光效≥80Lm/W

1、初步设计阶段:

效果演示(文本或多媒体方案制作平面或动画效果)

设计预算表(根据业主要求)

照度模拟

智能控制:(情景模式调光)

教学模式:教室平均照度200LUX,桌面照度300LUX,黑板照度500LUX

投影模式:教室平均照度150LUX,桌面照度200LUX

休息模式:色温3500K,亮度150LUX,开启负离子空气进化器,优化教室环境

自习模式:教室平均照度200LUX,桌面照度300LUX,前半部灯光,后半部微亮

2、扩展设计阶段:

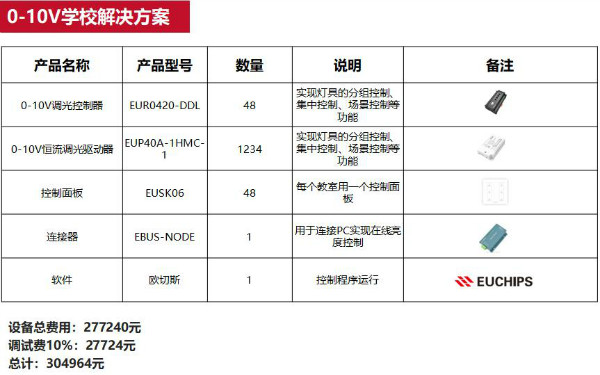

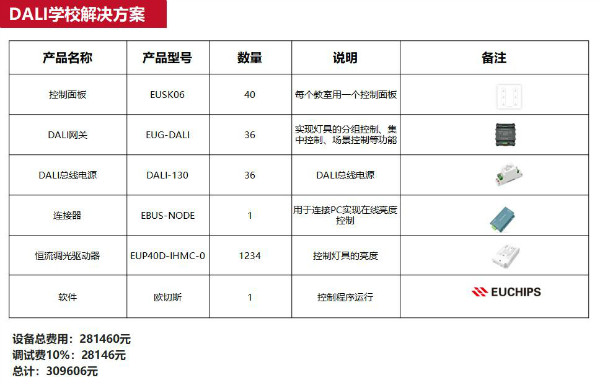

照明设备规格书

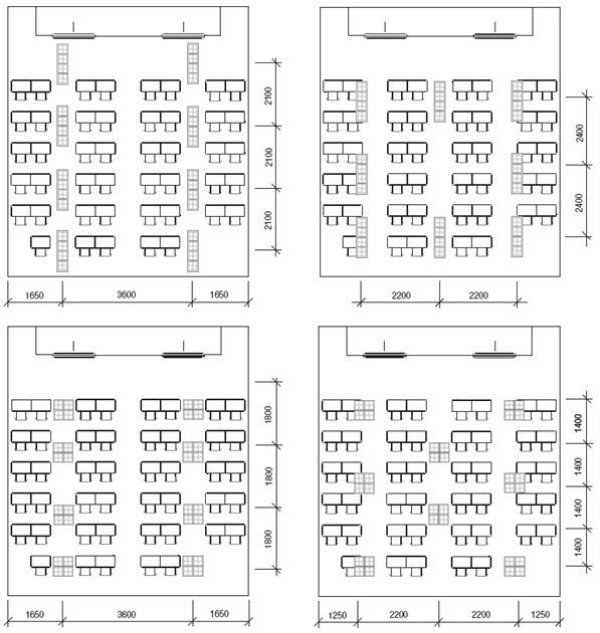

照明设备点位图

灯具大样及节点图



3、深化设计阶段:

回路划分图

控制回路表



2、设备安装阶段

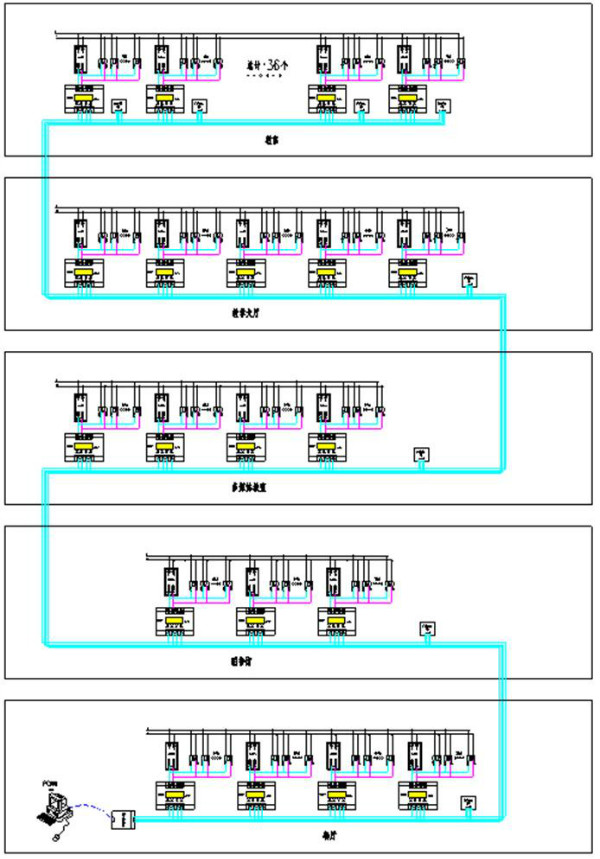

设备接线图

产品技术参数表

3、费用核算阶段

以上就是工程项目调光的大致步骤,想了解更多LED调光信息欢迎和我们联系,400-800-8171


标签:
相关新闻:
建议收藏,DALI常见问题及其解答[2019-11-11]
香港秋季展,您有一份来自现场的报道![2019-10-30]
欧切斯DALI产品推广会,线上课堂同步开讲啦![2019-10-21]
欧切斯香港展邀请函[2019-10-14]
终于等到你,欧切斯首家旗舰店开业啦[2019-09-23]
DALI 在轨道交通照明中的应用[2019-09-16]
九月惊喜不断,新品,培训两不误,错过后悔,速来围观[2019-09-09]
LED调光曲线[2019-09-04]
